  MK,MK体育,MK体育官网,MK体育app,MK体育网址本方案适用于筑安金(山东)工程技术有限公司承建的温室大棚暖通(取暖)工程,涵盖智能温室、连栋大棚、育苗工厂等农业设施的环境调控系统施工。工程内容包括热源系统(空气源热泵、太阳能集热等)、末端散热系统(翅片管、水暖散热器等)、智能控制系统(传感器网络、AI云平台)、管道及附件安装,以及系统调试与验收。项目遵循“因地制宜、节能高效、智能可控”的设计原则,确保温室冬季供暖稳定、夏季通风顺畅,满足作物全季生长需求。

  《建筑给水排水及采暖工程施工质量验收规范》(GB 50242-2002)

  图纸会审:组织技术人员核对设计图纸与现场实际(管道走向、设备空间、电力接口),形成会审记录并落实变更。

  技术交底:编制分项工程交底文件(风管制作、管道焊接、设备吊装等),明确工艺要求、质量标准及安全措施,向班组全员交底并签字确认。

  BIM建模:对复杂温室进行管线综合布置三维建模,提前规避管道交叉冲突,优化设备定位。

  材料选型:管道采用镀锌钢管(防锈耐腐),保温材料选用B1级橡塑海绵(防火防潮),传感器采用农业专用高精度元件。

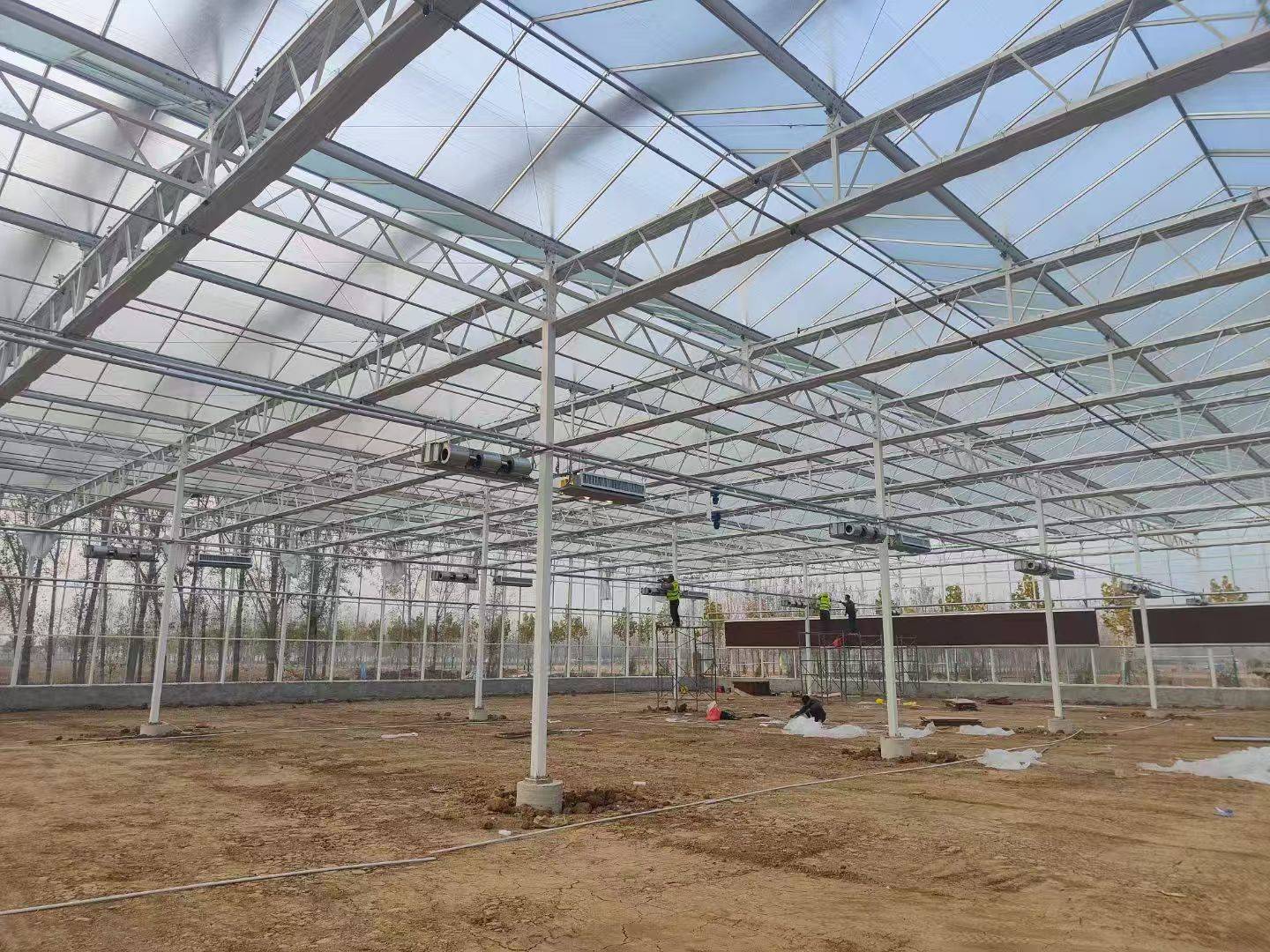

  设备进场:空气源热泵、水泵、风机等设备提前7天进场,检查外观完好性、随机文件(合格证、说明书),并做好防雨防尘保护。

  人员配置:组建专业班组(管道组、电气组、保温组、调试组),焊工、电工等特种作业人员持证上岗。

  机具配备:剪板机、咬口机(风管加工),套丝机、电焊机(管道加工),手动葫芦、吊车(设备吊装),漏风量测试仪、压力表(检测工具)。

  场地划分:设置材料堆放区(分类标识)、加工区(硬化地面)、成品保护区(围挡警示)。

  临时设施:接通临时水电,安装配电箱(“一机一闸一漏保”),配备灭火器、消防砂箱等安全器材。

  设备基础:混凝土基础尺寸误差≤±5mm,预埋地脚螺栓位置准确,设备水平度偏差≤0.1/1000。

  热泵安装:吊装时用尼龙吊带保护设备外壳,连接管道设置软接头减震,电气接线防护等级。

  太阳能集热器:安装倾角与当地纬度一致(山东地区约36°),支架焊接牢固,防腐处理达标。

  管道安装:主管道坡度≥0.3%,坡向泄水点;焊接处无裂纹、气孔,焊缝高度≥母材厚度;法兰连接垫片采用耐热橡胶,螺栓对称紧固。

  末端散热器:翅片管安装高度距地面1.5m(兼顾散热与作物生长),间距均匀(误差≤10mm),进出口连接正确。

  保温施工:管道保温层厚度≥30mm,接缝严密并用铝箔胶带密封,外缠玻璃丝布保护,防潮层完整无破损。

  传感器网络:温湿度传感器安装于作物冠层高度(距地面1.2m),避开风口与热源;土壤传感器插入根系层(深度20cm),防水接头密封。

  控制柜安装:挂墙式安装,底部距地面1.5m,接地电阻≤4Ω,线路标识清晰(强弱电分离)。

  系统调试:连接AI云平台,测试数据上传准确性(误差≤±1%),远程控制指令响应时间≤3秒。

  风机安装:轴流风机固定牢固,叶片角度一致,运行无异响;百叶窗开关灵活,关闭时严密无漏风。

  湿帘安装:湿帘纸垂直安装,接缝严密,供水管坡度≥0.5%;循环水池清洗干净,过滤器安装正确。

  材料进场验收:每批次材料需提供合格证、检测报告,抽样送检(如保温材料防火等级)。

  过程检验:管道焊接后进行压力试验(试验压力1.5倍工作压力,稳压10分钟无渗漏);风管安装后做漏风量测试(漏风率≤10%)。

  高空作业:搭设脚手架或使用高空作业车,作业人员系安全带,工具放入工具袋。

  临时用电:电缆架空敷设(高度≥2.5m),配电箱防雨防尘,严禁私拉乱接。

  关键节点:设备进场(第5天)、管道安装完成(第25天)、系统调试完成(第40天)。

  系统运行稳定:冬季棚内温度≥18℃(极端天气除外),湿度60%-80%,CO₂浓度800-1200ppm。

  现场培训:指导农户操作控制柜、手机APP,讲解日常维护要点(如清洗过滤器、检查管道漏水)。

  筑安金(山东)工程技术有限公司将以“寿光标准”严格把控施工全过程,确保工程“一次验收合格率100%”,为现代农业提供稳定、高效、智能的暖通系统,助力农户增产增收。
